金海路(杨高中路~华东路东侧)改建工程2标“钢-UHPC桥面组合结构”大型UHPC大型智能机械摊铺施工完美收官
11月30日下午,随着最后一台专用搅拌机撤离项目现场,由上海瑞史坦环保科技有限公司承接的金海路(杨高中路~华东路东侧)改建工程2标“钢-UHPC桥面组合结构”大型UHPC专业施工项目圆满完成。 标志着我司与上海城建市政工程(集团)有限公司战略合作的首个UHPC大型项目迎来开门红。
2024年11月28日凌晨5点UHPC整体施工结束
金海路(杨高中路~华东路东侧)改建工程2标“钢-UHPC桥面组合结构”整体面积11454㎡。作业面包含:主线、变宽段、匝道, 其中单幅施工桥面最小宽度为7.5米,最大宽度为29米,横坡普遍为2%,纵坡大的地方达到6%,因UHPC材料自流平的特性,对机械化施工是极大的挑战。
一.建设单位高度重视并大力支持。金海路项目是上海目前最大跨径连续钢箱梁上铺设UHPC且连续浇筑最大体量的桥面施工项目。 期间,建设单位上海浦东工程建设管理有限公司技术部领导专门到项目部听取我司施工方案介绍。北半幅施工完成后,项目分管领领导又专门听取阶段性工作汇报,在肯定前期工作的基础上,提要求,定目标,为大面积推广运用新型设计方案做好沉淀。
项目部领导听取阶段性施工汇报
二.项目部的精心组织,合作单位精诚团结 。该项目是我司和上海城建市政工程(集团)有限公司市政与建筑工程工业化技术研发中心(以下称研发中心)合作的第一个项目,彼此独立,又有深度融合。在项目部领导下,我司和研发中心针对项目深入分析研究,模拟现场实景,通过试验来验证整个施工工艺的可行性,做了大量的前期准备工作。

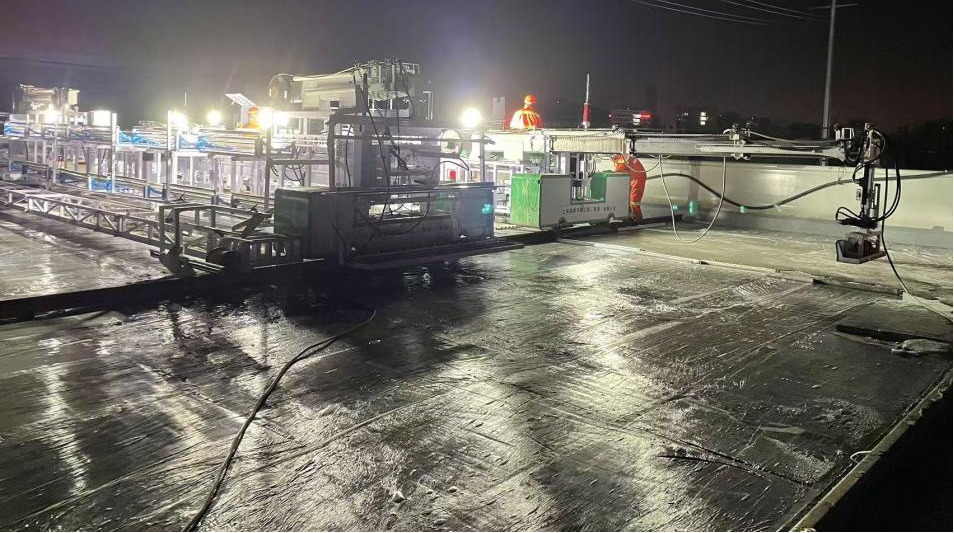

三.公司厚积薄发,全体参战人员勇于拼搏、无私奉献。此次施工,根据设计要求整个桥面被分为16个浇筑区,历时二十多天,先后进行大小面积不一样的十六次浇筑,通宵达旦是常事。施工期间,还分批次接待了多家桥梁设计单位和上海城建市政工程(集团)有限公司下属各子公司。公司展现的安全文明施工以及现场管理人员和工人饱满的工作热情和精湛的施工工艺给大家留下了深刻印象, 项目部、合作单位、参访单位对施工效果频频点头。

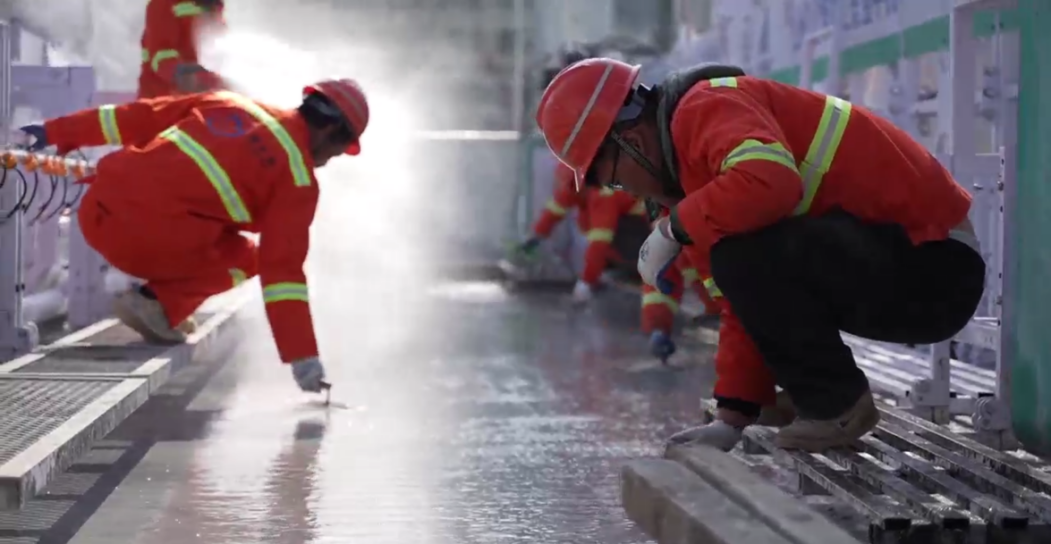

我司施工人员进行人工收面操作
此次金海路UHPC大型智能摊铺项目在受到各方高度认可的同时,在上海地区UHPC施工领域做了诸多首秀 :

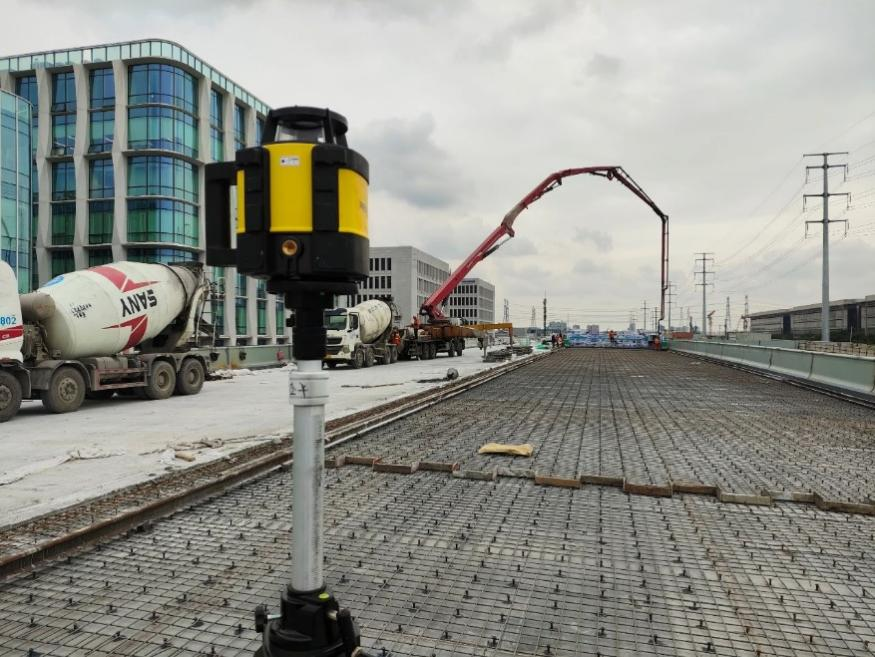

一.首次成功大体积运用UHPC泵送技术,并通过泵送完成匝道大纵坡(6%)施工;

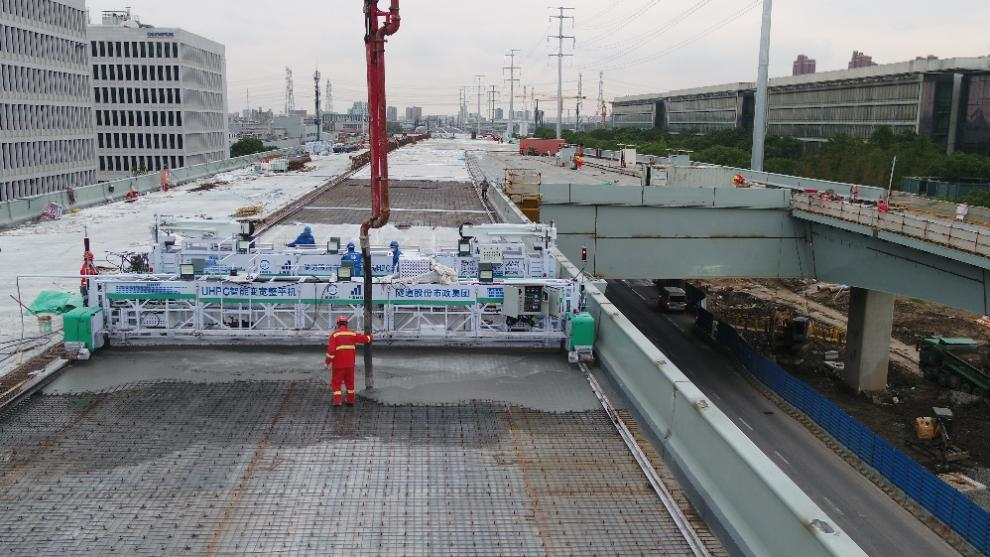

二、首次使用大型智能摊铺整平设备完成变宽段一体化成型施工。 变宽段浇筑我司突破原有设纵缝二次成型的思维,创新采用 自适应变宽整平机与覆膜机一体化成型。通过我司专业施工人员的遥控控制可满足多尺寸变宽桥面的UHPC精准铺装。

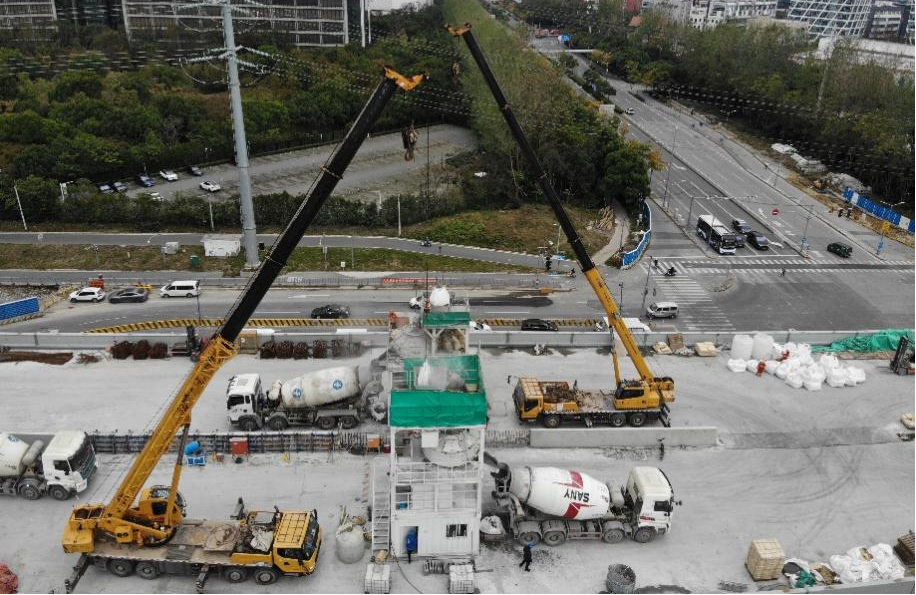

UHPC专用搅拌设备
人工辅助布料
激光发射器
自今年一月上海市土木学会发布并实施我公司主编的《超高性能混凝土施工技术标准》以来,UHPC其 独特的优异性能,以及如何通过规范施工确保UHPC性能有效发挥,已引起各级领导广泛关注。此次项目在各参建方的支持下完美收官,展示了公司在UHPC施工领域的专业能力和技术水平,彰显了公司对于市政桥梁建设的责任与担当, 同时也为技术标准的完善和突破迈出了坚实的一步。
道阻且长,行则将至,行而不辍,未来可期 。我司将不余遗力围绕UHPC打造新质生产力,为推动桥梁工程高质量发展 贡献力量,实现公司价值。
